Vergabeverfahren Netzanschlussleistungen
Regelungen und Priorisierung für Letztverbraucher

Gewerbekunden

Ausgangssituation

Netzkapazitäten transparent zuteilen:

Als regionaler Netzbetreiber sind wir zuständig für die Vergabe von Netzanschlusskapazitäten und Leistungserhöhungen. Ob Industrie, Gewerbe, Speicherbetrieb oder Projektentwicklung: Wir erläutern Ihnen nachfolgend alle Kriterien, nach denen wir Netzanschlüsse und Leistungserhöhungen vergeben.

Bitte beachten Sie, dass es ab sofort je nach Anschlussart und Leistungsebene unterschiedliche Vergabeverfahren gibt. Als grundsätzliches Modell wird ein stichtagsbezogenes Vergabeverfahren nach Punkten herangezogen. Durch den massiven Zubau von Rechenzentren, Ladestationen, Großwärmepumpen und Stromspeichern ist der Bedarf in den letzten Jahren rasant gestiegen. Da die Nachfrage das regional verfügbare Angebot inzwischen um ein Vielfaches übersteigt, entwickeln sich die Netzkapazitäten zunehmend zum kritischen Engpass. Die Anpassung des Vergabeverfahrens ist daher ein wichtiger Baustein, um die Daseinsvorsorge weiterhin zuverlässig sicherzustellen.

Vergabeverfahren

Vergabe nach dem Windhund-Verfahren

Die Zuweisung von Netzkapazitäten erfolgt nach der Reihenfolge des Eingangsdatums der Netzanschlussbegehren vergeben. Die Vergabe nach dem Windhund-Verfahren erfolgt ab sofort nur noch für Netzkunden, die ausschließlich ins Netz einspeisen wollen, sowie entnahmeseitige Netzkunden, die der Daseinsvorsorge zuzuordnen sind. Beispiele:

  • Alle Anlagen nach EEG oder KWKG – unabhängig von der Spannungsebene, z. B. Photovoltaikanlagen oder Speicher in Co-Location mit einer EEG-Erzeugungsanlage ohne Bezug aus dem öffentlichen Netz (Grünstromspeicher)
  • Alle Speicher mit Netzbezug (Stand-Alone, Lastpuffer oder Co-Location), die keine Erhöhung der Bezugsleistung erfordern
  • Alle Anlagen, die gem. § 53a EnWG der essenziellen Daseinsvorsorge dienen



Vergabe nach dem stichtagsbezogenen Punkteverfahren

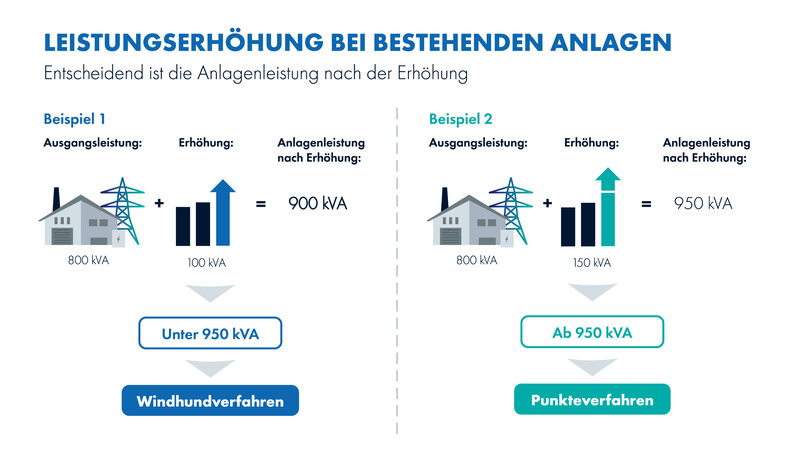

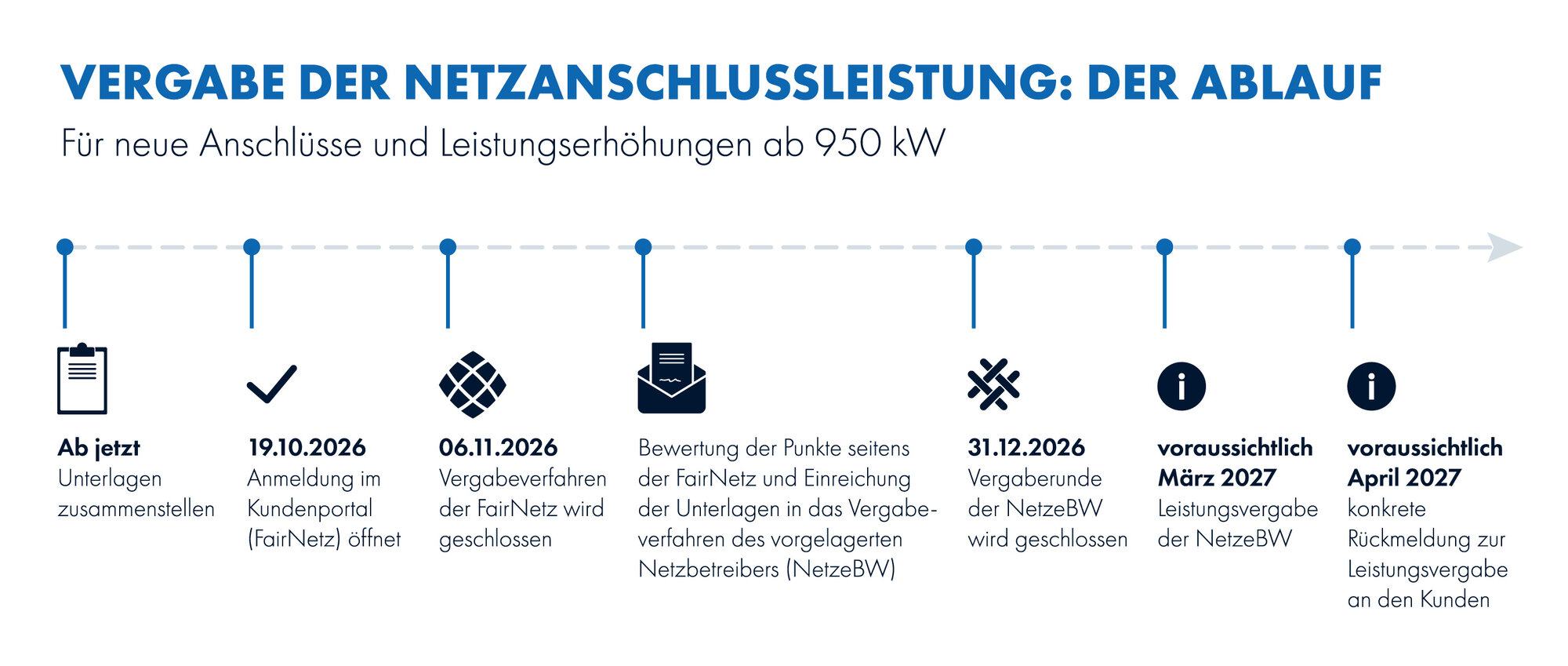

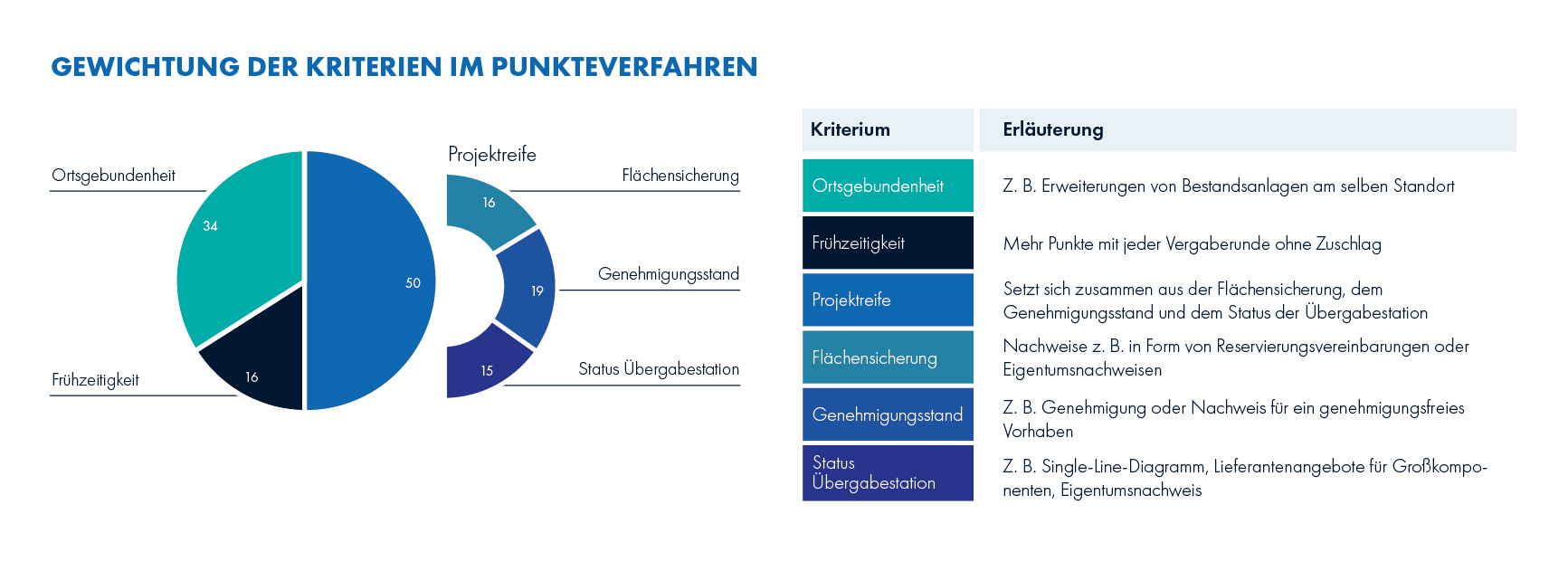

Statt der Reihenfolge des Eingangs entscheidet beim stichtagsbezogenen Punkteverfahren künftig oft ein Punktesystem zu festen Stichtagen. Mit diesem Vorgehen wird sichergestellt, dass Netzzugänge nicht durch Reservierungen langfristig blockiert werden und Anfragen eher zum Zug kommen, die eine hohe Projektreife und damit eine hohe Realisierungswahrscheinlichkeit haben, wenig Standortalternativen und die Verteilnetzbetreiber frühzeitig von ihrem Vorhaben in Kenntnis gesetzt haben. Detaillierte Informationen zum stichtagsbezogenen Punkteverfahren finden Sie auf der Seite des vfew.

Antragsstellung

Bitte stellen Sie Ihren Antrag für Ihren Netzanschluss bzw. Ihre Leistungserhöhung direkt über unser Verbraucherportal - unabhängig von der Anschlussart und Leistungsebene.

Anmeldung für Kunden

Sie haben Fragen zum Vergabeverfahren für Netzanschlussleistungen?

Wir helfen Ihnen gerne weiter.
